前言:最近关注管理产品分发的任务,创建开发团队的任务计划和查询任务状态等需求,研究了Project 2010 和 TFS 2010 用于项目管理。我觉得不错,供大家分享

1 角色定义和环境

1.1 角色定义

产品经理 : 负责业务规划,产品文档和原型的设计,提交需求工单 。

产品需求接口人 : 接收产品需求工单,反馈产品经理,开发排期 。

开发需求接口人 : 接收产品需求工单,分发需求,反馈产品需求接口人,需求归档 。

项目经理 :  接收需求工单,评估需求,开发排期。

测试 : 接收需求工单,测试排期 。

运维:负责系统上线和系统运行维护。

1.2 环境

Ø 帐号为 TFS 的登录账号,由配置管理负责人统一管理账户和密码

Ø 客户端环境 建议使用 Project 2010(或VSTS2008客户端 或TeamExplorer2010 ) + WebAccess (无需要安装)

2

2 流程

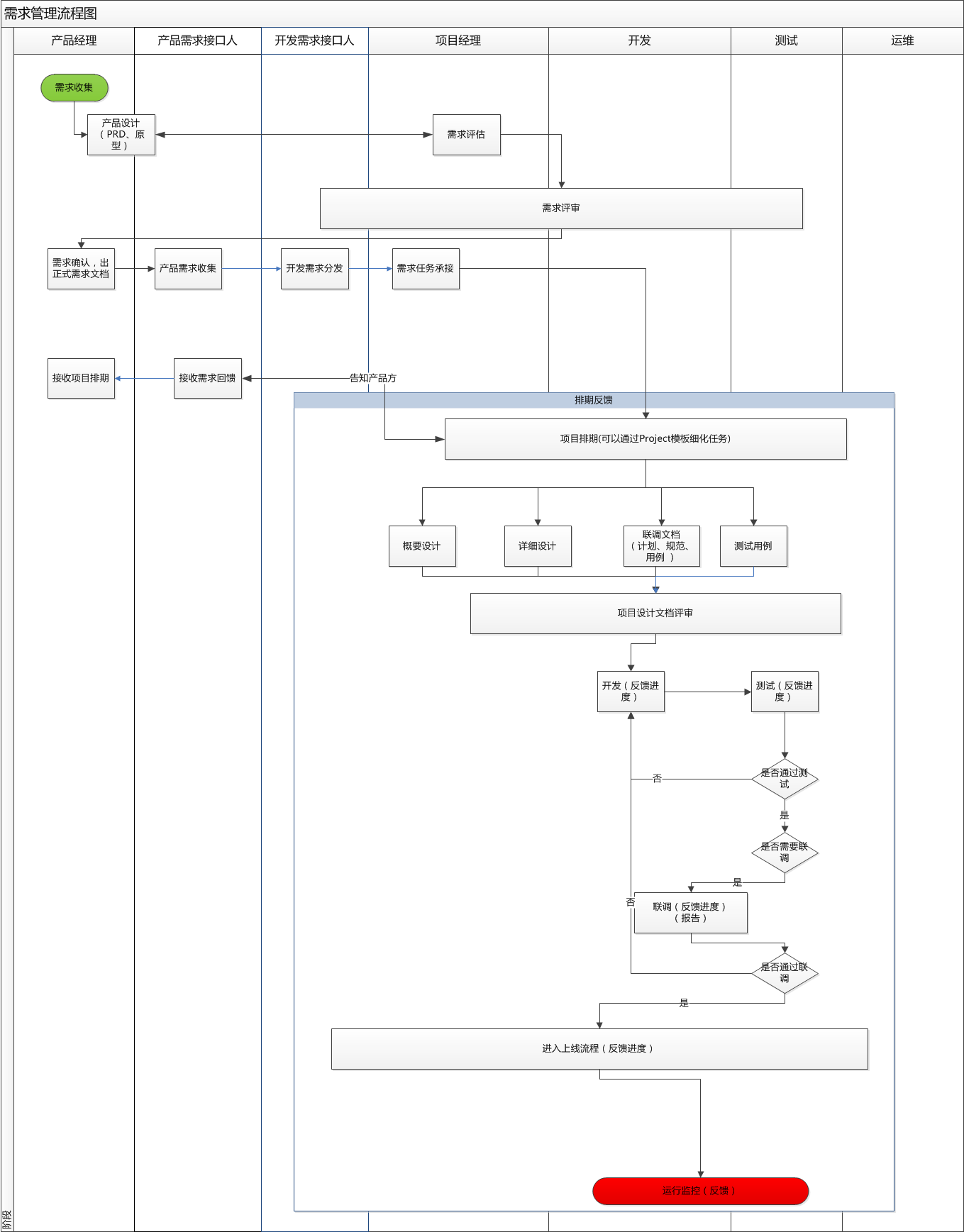

2.1 角色流程图

2.2 流程说明

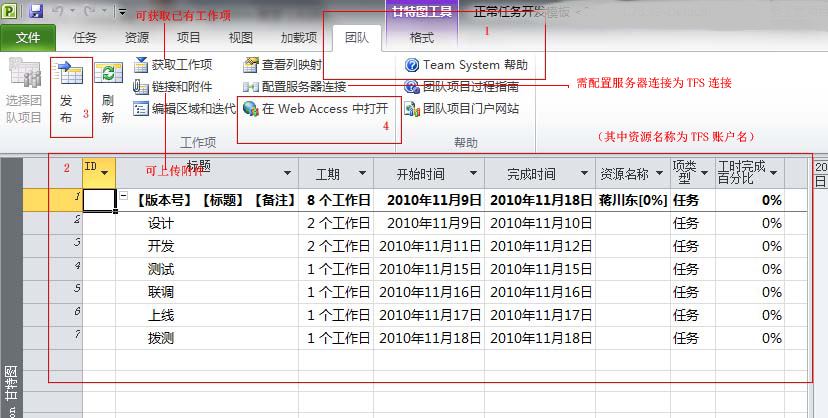

1、导入模板:新建Project项目时,可选择模板文件 (需先解压至我的模板库中,如C:\Users\登录用户名\AppData\Roaming\Microsoft\Templates) 。

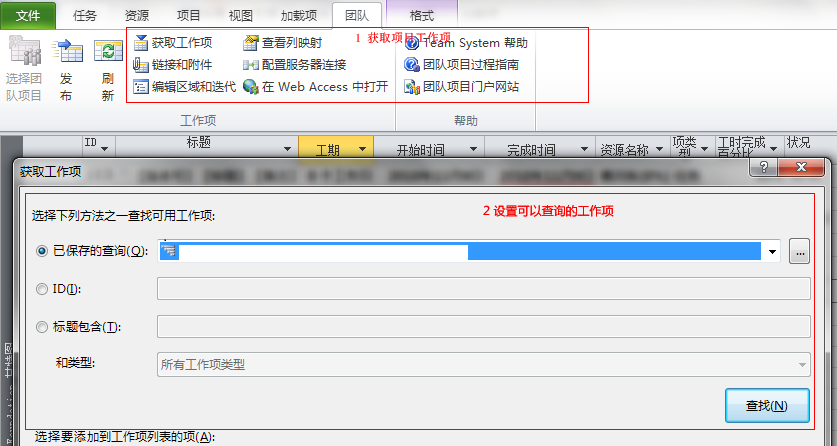

2、 创建任务:在团队选项卡中可以看到模板中的任务,编辑其任务,可以根据实际情况调整,编辑完成后选择发布按钮可以发布至 TFS团队任务中,选择在Web Access 中打开可看到所有项目安排计划(前提是先装有 TFS2010 服务器,注意:可以保存此Project文件至本地,TFS内网链接IP 为: ***, 外网 **** ) 。

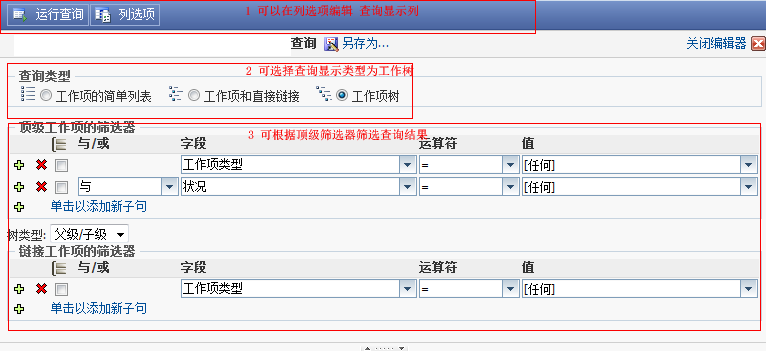

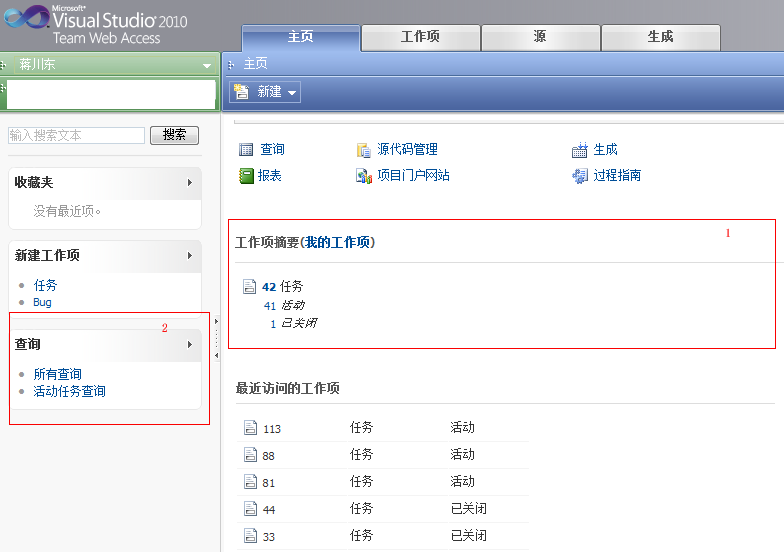

3、 在Web Access 中查询方案:可以浏览我的工作项,查询分配给我的任务;可选择团队查询也可自定义查询,查询所有任务和活动中的任务,此时可以通知相关的开发测试人员查看任务安排。

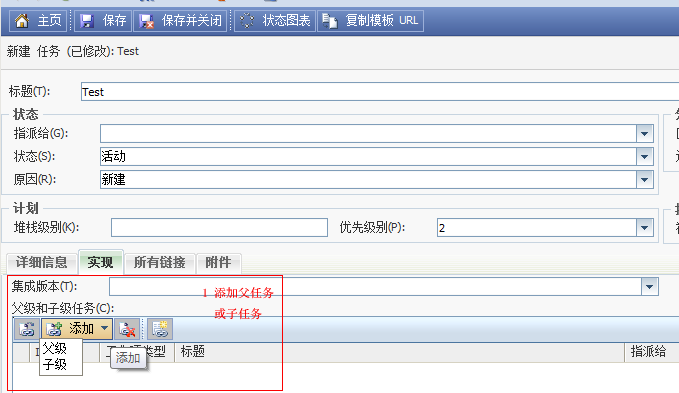

4、 在Web Access 中 可以继续添加子任务 或 链接 Bug。

可以显示为此层级关系

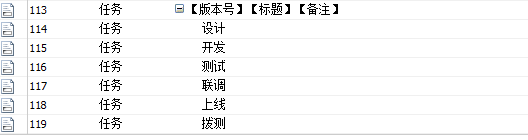

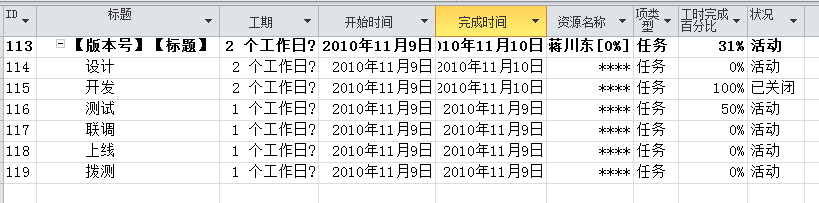

5、 开发,测试 可在具体的任务中项目说明,修改任务状态,详细信息,剩余和已完成时间,更新项目进度

6、 可以通过Project 获取到***的项目进度更新情况

3 适用范围和参考学习文档

3.1 适用范围

本流程适用于正常开发流程,特殊情况参考过程裁剪或修改,对于小型团队,可以一人兼任多个角色。

原文标题:http://www.cnblogs.com/jchdong/archive/2010/11/10/vs2010.html

【编辑推荐】

  1. 资深项目经理谈软件项目管理应注意的问题
  2. 软件项目管理总体流程设计
  3. 如何在项目管理中减少团队的启动时间
  4. 软件开发中项目管理的注意事项
  5. IT项目管理的四个要点

相关内容

热门资讯

如何允许远程连接到MySQL数... [[277004]]【51CTO.com快译】默认情况下,MySQL服务器仅侦听来自localhos...
如何利用交换机和端口设置来管理... 在网络管理中,总是有些人让管理员头疼。下面我们就将介绍一下一个网管员利用交换机以及端口设置等来进行D...
施耐德电气数据中心整体解决方案... 近日,全球能效管理专家施耐德电气正式启动大型体验活动“能效中国行——2012卡车巡展”,作为该活动的...
Windows恶意软件20年“... 在Windows的早期年代,病毒游走于系统之间,偶尔删除文件(但被删除的文件几乎都是可恢复的),并弹...
20个非常棒的扁平设计免费资源 Apple设备的平面图标PSD免费平板UI 平板UI套件24平图标Freen平板UI套件PSD径向平...
德国电信门户网站可实时显示全球... 德国电信周三推出一个门户网站,直观地实时提供其安装在全球各地的传感器网络检测到的网络攻击状况。该网站...
着眼MAC地址,解救无法享受D... 在安装了DHCP服务器的局域网环境中,每一台工作站在上网之前,都要先从DHCP服务器那里享受到地址动...
为啥国人偏爱 Mybatis,... 关于 SQL 和 ORM 的争论,永远都不会终止,我也一直在思考这个问题。昨天又跟群里的小伙伴进行...
